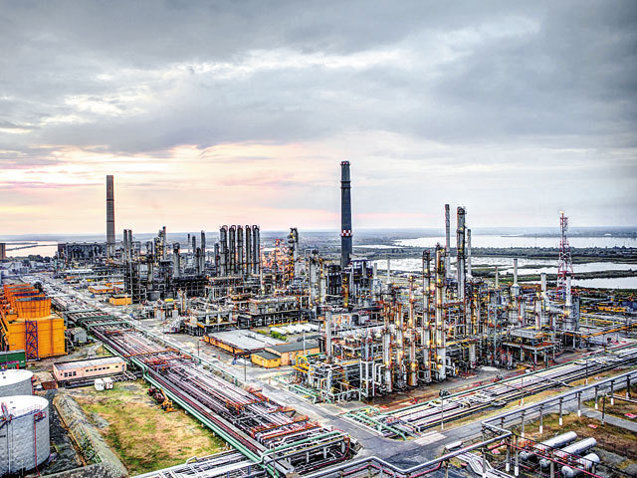

Centrala Termoelectrică în Cogenerare Midia Năvodari este finalizată, acum este în probe, iar din iulie va începe să funcționeze la capacitatea nominală, asigurând independența energetică a platformei Petromidia, cu rafinăria și construcțiile adiacente.
„Construirea centralei este finalizată și au început testele. Ca parte a testelor, turbina nr. 1 s-a sincronizat la capacitate minimă (5,5 MW) cu SEN (în perioada 12-14 martie). Continuăm cu pregătirea turbinei nr. 2 pentru sincronizare tot la capacitate minimă. Livrarea la capacitate maximă în SEN este estimată pentru luna iulie, chiar dacă începând din aprilie vom avea perioade în care injectăm un surplus pe care nu-l va consuma rafinăria”, a declarat ministrul Energiei Sebastian Burduja pentru Economedia.
Cantitatea de gaze estimată ca și consum anual pentru această centrală este de circa 1 milion MW.
